Avanzan las obras de las centrales de emergencia de DISA y Sampol en La Herradura

Las instalaciones de Sampol y DISA Generación se ejecutan, según explicó el ejecutivo canario, como medidas provisionales tras la declaración de emergencia energética en Fuerteventura. Ambas instalaciones suman 33 megavatios, el 60% del déficit que Transición Ecológica estima tiene Fuerteventura

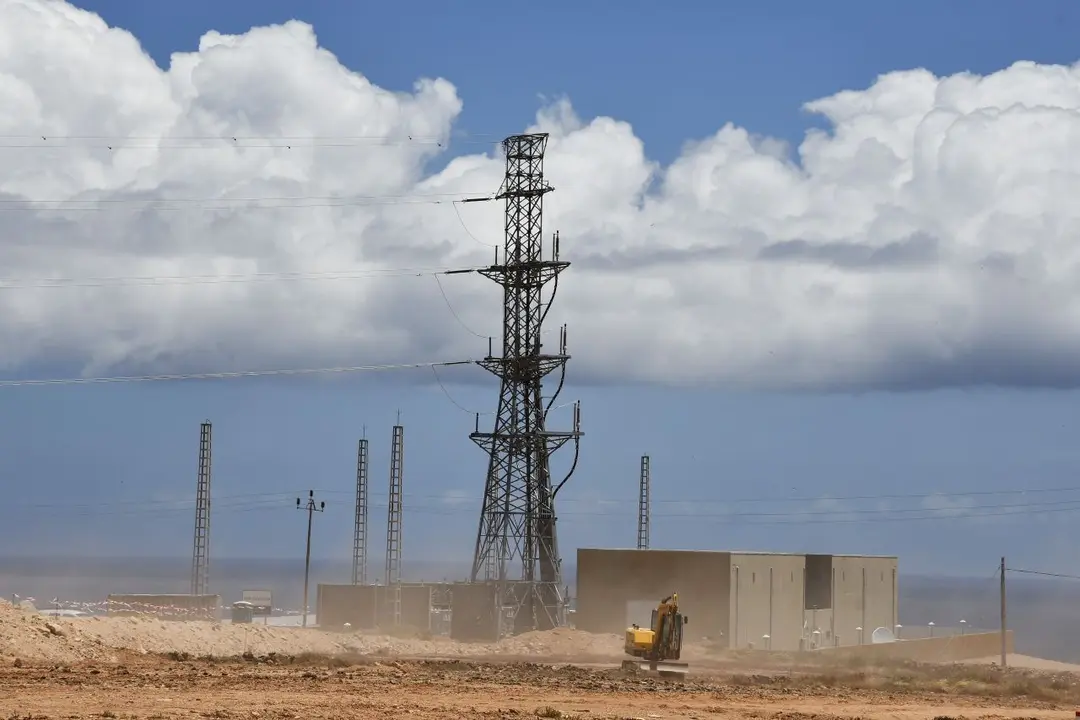

Obras de las centrales eléctricas provisionales junto a la subestación de La Herradura | ©Ada Chacón, 2026.
Obras de las centrales eléctricas provisionales junto a la subestación de La Herradura | ©Ada Chacón, 2026.

La consejería de Transición Ecológica y Energía del Gobierno de Canarias ha destacado los aspectos positivos de las dos nuevas centrales térmicas cuyas obras ya han comenzado en la zona de La Herradura, a las afueras de Puerto del Rosario.

Sampol Canarias y DISA Generación son las empresas que ejecutan ambas instalaciones, habilitadas dentro de las medidas extraordinarias adoptadas tras la declaración de emergencia energética en Canarias.

Según destacó la Consejería en un comunicado, aprovechando la visita del consejero del área, estas infraestructuras tienen carácter provisional y están diseñadas para activarse únicamente en situaciones de riesgo real para el suministro eléctrico. El objetivo es reforzar la seguridad del sistema eléctrico de Fuerteventura mientras se desarrollan soluciones estructurales a más largo plazo.

Mariano Hernández Zapata destacó tras su visita a las obras de este jueves, 14 de mayo, que “estas instalaciones responden a una de necesidad urgente: garantizar la seguridad del suministro en una isla que presenta un déficit estructural de generación eléctrica, y hacerlo mientras avanzamos en soluciones definitivas más sostenibles”.

33 megavatios de emergencia en Fuerteventura

En conjunto, ambas centrales aportarán hasta 33 megavatios de potencia adicional al sistema insular. Esa cifra equivale, según el Gobierno de Canarias, a cerca del 60% del déficit energético actual de Fuerteventura, estimado en torno a los 50 megavatios.

La planta desarrollada por Sampol contará con una potencia total de 18 megavatios. Se trata de una instalación temporal, con una vida útil estimada de tres años, formada por diez grupos electrógenos para responder con rapidez ante posibles incidencias en el sistema eléctrico.

Durante la construcción de esta planta está prevista la participación de cerca de 50 profesionales, en su mayoría de empresas de Fuerteventura, según la información difundida por la Consejería.

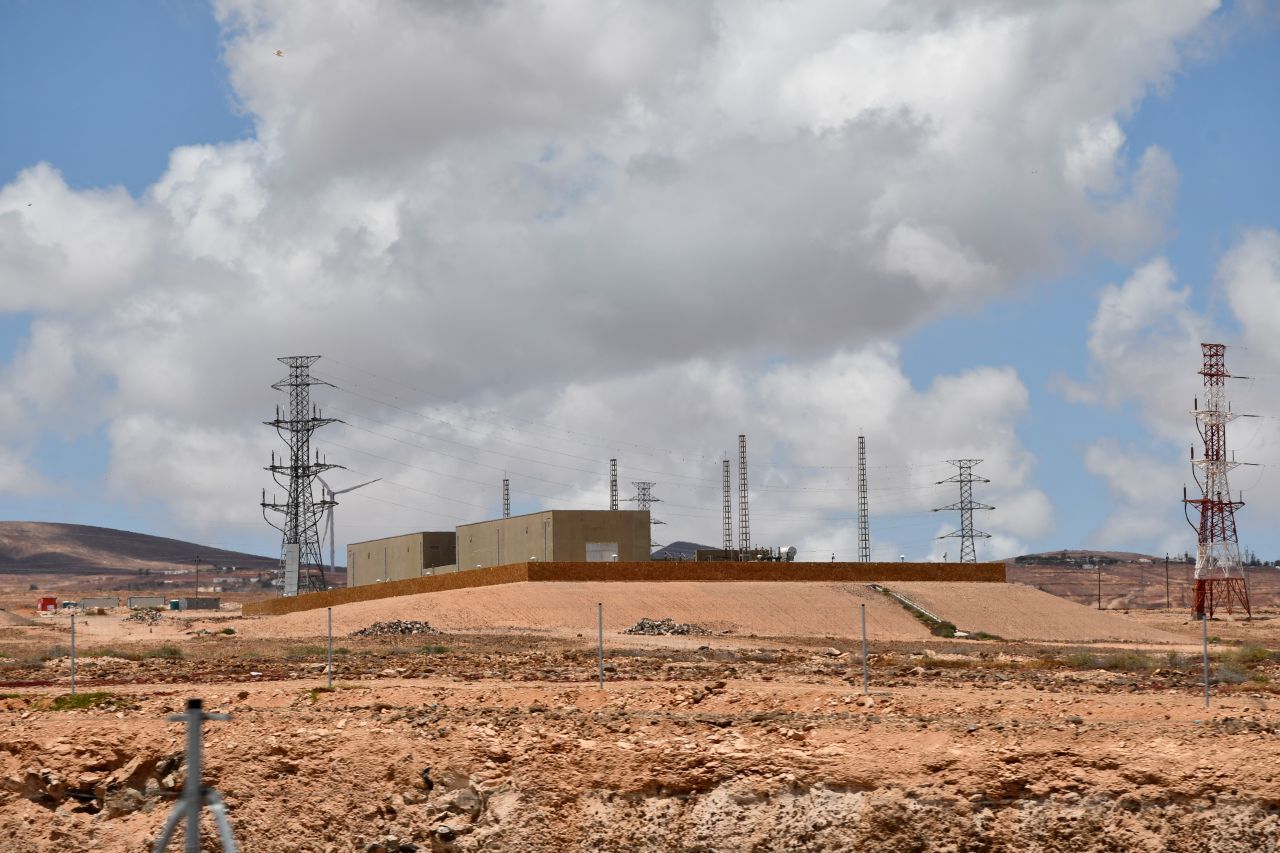

Subestación eléctrica de La Herradura.
Subestación eléctrica de La Herradura  | ©Ada Chacón, 2026.

La instalación gestionada por DISA Generación tendrá una potencia de 15 megavatios, distribuida en ocho motores de generación que funcionan con gas propano. El Gobierno señala que también se está trabajando con empresas locales, con alrededor de 55 profesionales movilizados durante la fase de obra.

Una vez en funcionamiento, la planta de DISA prevé generar entre 5 y 10 empleos directos para tareas de operación y mantenimiento. Ambas instalaciones han sido diseñadas para un montaje y desmontaje ágil, de acuerdo con su carácter provisional.

Las dos centrales se integrarán en el sistema eléctrico insular a través de la subestación de Puerto del Rosario. La Consejería sostiene que han sido diseñadas conforme a estándares ambientales y de seguridad, y que su ejecución forma parte del seguimiento de las actuaciones vinculadas a la emergencia energética.

Visita institucional

Durante una visita a las obras, el consejero Mariano Hernández Zapata estuvo acompañado por el director general de Energía, Alberto Hernández; el concejal de Energía de Puerto del Rosario, Luis Chacón; el director de Sampol Canarias, Ibrahim Pérez; y el responsable de ejecución de proyectos de DISA Generación, Francisco Plata.

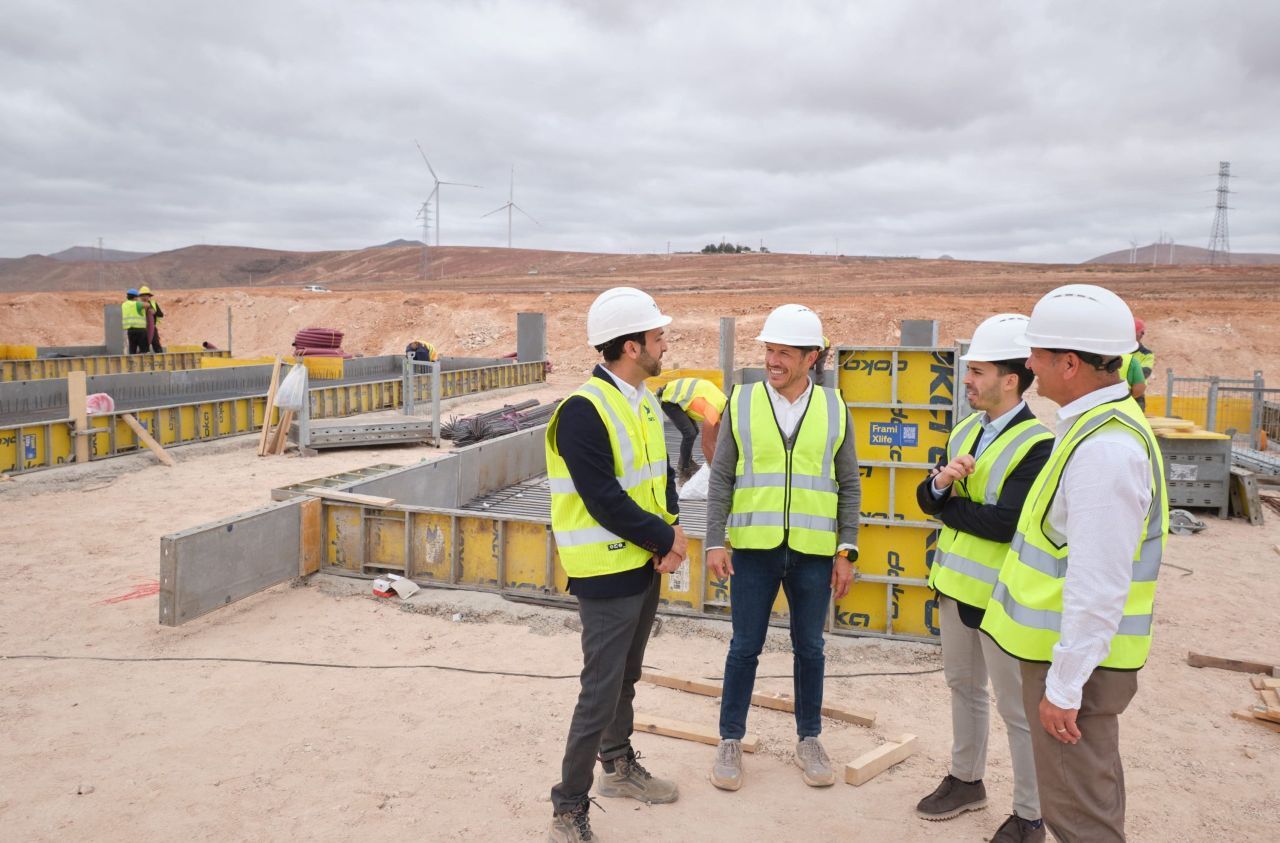

Visita de Zapata a las centrales eléctricas provisionales en La Herradura.
Visita de Zapata a las centrales eléctricas provisionales en La Herradura.

Zapata defendió que estas instalaciones responden a una necesidad urgente para garantizar el suministro en una isla con déficit estructural de generación eléctrica. “Estas plantas no son la solución definitiva, pero sí una respuesta imprescindible para evitar situaciones de riesgo mientras se desarrollan las infraestructuras estructurales que necesita Canarias”, afirmó.

El consejero añadió que el Ministerio trabaja ya en las instalaciones derivadas del concurso estatal de concurrencia competitiva y situó estas centrales de emergencia dentro de una planificación más amplia que incluye nuevas infraestructuras, el desmantelamiento de la central de El Charco y el impulso a las energías renovables.
